项目里程碑¶
里程碑 让您能够通过指定项目完成前必须达成的一系列关键步骤,来跟踪进行中的项目工作。里程碑在成本高昂、周期长或规模大的项目中尤其有用。它们也可纯粹用于指示目的,作为确保项目按时完成的一种方式。
里程碑还可作为 向客户开票 的依据。这对双方都有利,因为它能确保项目资金拥有稳定的现金流,并让客户可以分几期支付项目费用。
配置¶
要为所需项目启用里程碑,请打开 项目 应用,点击项目卡片上的 (垂直省略号),然后点击 设置。在 任务管理 下,启用 里程碑。
注解
对于通过销售订单创建的项目,若该服务是 按里程碑开票,则会自动启用里程碑。
点击项目卡片上的 (垂直省略号)并选择 里程碑,即可配置项目里程碑。创建里程碑时,点击 新建,输入里程碑的 名称,如有需要选择 截止日期,然后点击 保存。
点击 滑块 可添加或移除选项。使用 基于里程碑的开票 时,以下选项相关:
销售订单项:此字段会自动填充销售订单编号。
数量(%):里程碑标记为已达成后,将在销售订单上自动交付的订购数量百分比。
配置好里程碑后, 您可以将项目任务与里程碑关联 。为此,请导航到您创建里程碑的项目,然后点击其中一个任务将其打开。接着,点击 里程碑 字段以打开下拉菜单。从列表中选择所需的里程碑。
当与里程碑关联的所有任务都已完成(标记为 已完成或已取消)后,该里程碑将在 中自动标记为 已达成。您也可以在里程碑达成时手动勾选 已达成 复选框。手动勾选不会影响与里程碑关联的任务。
使用里程碑¶
Odoo 提供多种方式来查看项目的里程碑及其与进行中任务的关系。

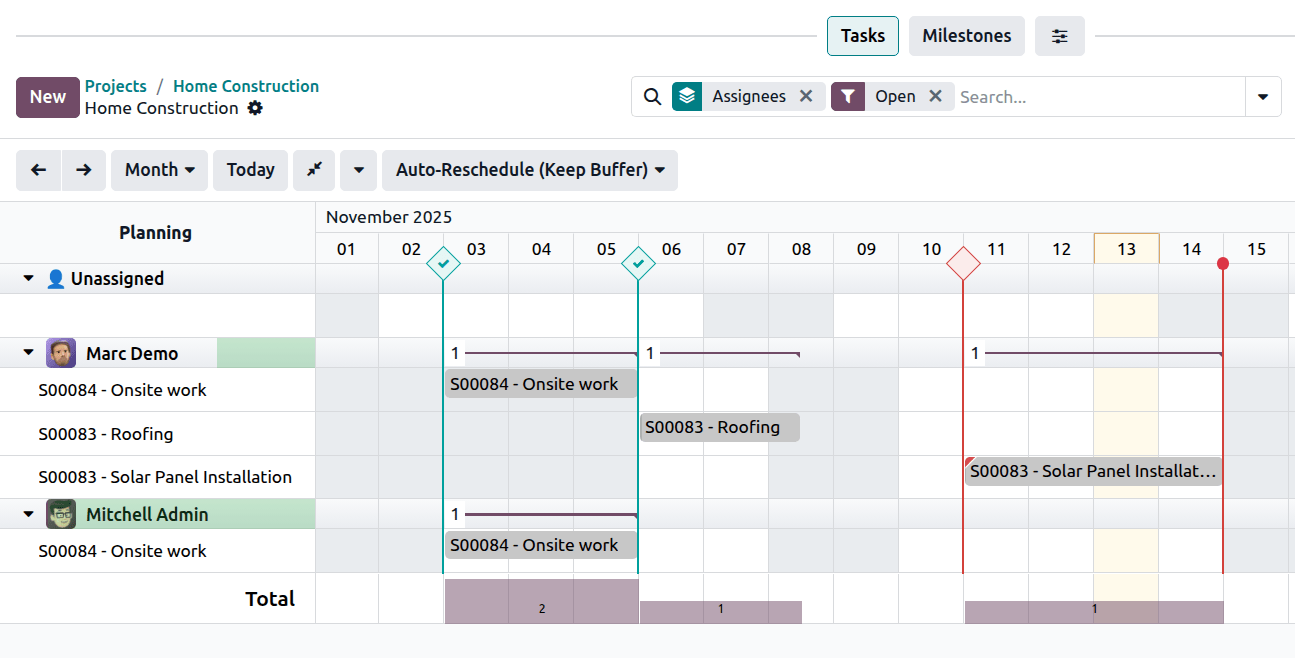

在 甘特视图 中,里程碑显示为一条标有菱形标记的垂直线,出现在里程碑截止日期当天。该线条以蓝色标示,表示里程碑尚未到截止日期,或已标记为达成(此时里程碑上会显示一个勾选标记)。如果里程碑未在截止日期前达成,则以红色标示。
如果里程碑的截止日期与项目截止日期为同一天,则显示为一条标有圆圈标记的垂直线,并适用与上述相同的颜色标示规则。
除了甘特视图,您还可以在 项目仪表板 中创建、编辑里程碑并将其标记为已达成。
