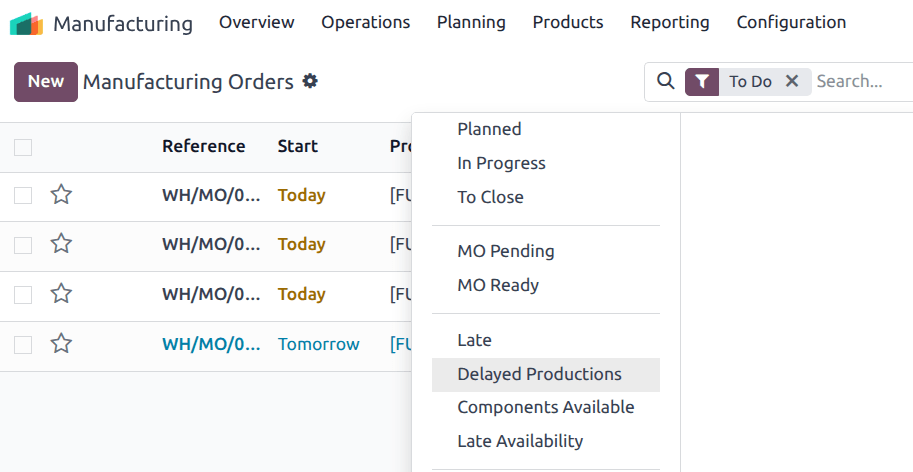

延迟¶
Odoo 的 制造 应用通过 延迟生产 过滤器显示生产订单中的 延迟 。如果 MO 的结束日期超过其截止日期,截止日期将以红色突出显示以引起对延迟的注意。
截止日期计算¶
MO 截止日期取决于 MO 的创建方式,计算如下:
按订单生产 :MO 截止日期是 销售订单交货日期 。
补货 :MO 截止日期是 今天 + 制造提前期 。
手动创建的 MO :截止日期字段保持为空。
重要
MO 截止日期 与 MO 结束日期 不同。
结束日期计算如下:
\[\text{结束日期} =
\text{计划开始日期}
+\text{所有操作的总持续时间}\]
筛选¶
有几个额外的过滤器可用于帮助跟踪延迟:
延迟生产 :MO 的 计划开始日期 晚于截止日期。
延迟 :MO 的 计划结束日期 超过截止日期,以红色突出显示。
延迟可用性 :一个或多个必需组件在截止日期前不可用。例如,已确认的组件采购订单或制造订单计划在 MO 截止日期 之后 结束。
组件可用 :所有组件都可用于开始生产。
用例¶
考虑一个截止日期为 9 月 17 日 的 MO:
如果 MO 的生产在 9 月 17 日之后开始,它将出现在 延迟生产 过滤器中。
如果必需组件计划在 9 月 17 日之后到达,MO 将出现在 延迟可用性 过滤器中。
如果 MO 的计划结束日期在 9 月 17 日之后,它将出现在 延迟 过滤器中。
通过结合这些指标,计划员可以快速识别生产在哪些地方有错过交付承诺的风险。
