补货外包生产

在补货外包生产模式中,公司将其产品的组件供应给分包商,由分包商制造该产品,然后将成品交付到公司的仓库。

本文档介绍如何配置外包产品并了解补货外包生产流程。

注解

本文档使用术语 company 指代需要外包货物的内部公司,使用术语 subcontractor 指代处理外包生产的外部供应商。

配置

要使用补货外包生产 工作流,用户必须遵循以下配置流程:

  1. 在分包产品上将 指定分包商 设置为供应商。

  2. 为产品 创建外包生产类型 BoM 并添加必要的组件。

在产品表单上将分包商指定为供应商,使签约公司能够通过采购订单 (PO) 从分包商处正确采购产品。物料清单 (BoM) 允许产品由分包商在外部制造。默认情况下,在外包生产类型 BoM 上指定的组件会自动配置为从承包商发送到分包商。

指定产品供应商

要配置产品的补货外包生产供应商,请导航至 库存应用 ‣ 产品 ‣ 产品,然后选择一个产品,或创建一个新产品。

在产品表单上,点击 采购 选项卡,通过点击 添加行 将产品的分包商作为供应商添加。使用 供应商 下拉菜单选择分包商。

然后,在 单价 字段中输入产品价格。

最后,在相应字段中为产品设置一个 交货提前期,以指定分包商接收组件、生产产品并交付成品所需的天数。

注解

由于承包商不负责制造最终产品,因此无需在 BoM 上配置制造提前期。相反,只需在供应商价格表中提供一个单独的 提前期,其中需考虑分包商从承包商处接收组件、制造产品并将成品交付回公司的时间。

配置 BoM

指定供应商后,为产品配置外包生产类型的 BoM。首先,点击产品页面上的 物料清单 智能按钮。然后,选择所需的 BoM 或创建一个新的。

小技巧

或者,导航至 制造应用程序 ‣ 产品 ‣ 物料清单,然后选择分包产品的 BoM 。

在 BoM 类型 字段中,选择 外包生产 选项。然后,在下方 外包供应商 字段中添加一个或多个外包供应商。

最后,在 组件 选项卡中添加所有必要组件。要添加新组件,点击 添加行。然后,使用下拉菜单选择 组件,并在相应字段中指定所需的 数量。

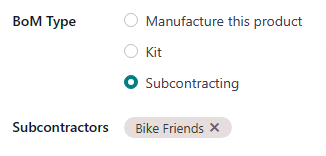

用于补货外包生产产品的 BoM。

工作流

补货外包生产工作流程可以概括为以下步骤:

  1. 创建并确认外包供应商 PO。

  2. 验证补货订单 以发送组件。

  3. 验证收货 以接收最终产品。

Odoo MRP 分包中的补货工作流程示意图。

工作流程始于创建 PO,以从分包商处采购产品 (1)。

随后,公司确认 PO,这将同时创建一个补货订单以转移组件,并创建一个收货单以从分包商接收最终产品(2)。

接下来,承包商验证组件向分包商的转移(3)。分包商开始生产该产品。

一旦产品生产并完成接收,承包商验证收货单(6),以触发 库存移动 从分包商到公司库存(4,5)。

创建并确认分包商 PO

要为分包产品创建 PO,请导航至 采购应用 ‣ 订单 ‣ 采购订单 并点击 新建。

从 供应商 下拉菜单中选择分包商,开始填写 PO。

在 产品 选项卡中,点击 添加产品 并选择分包产品。然后,在对应字段中输入 数量。

添加产品后,预计到达日期 字段将更新为根据先前配置的供应商 提前期 确定的成品预计交货日期。

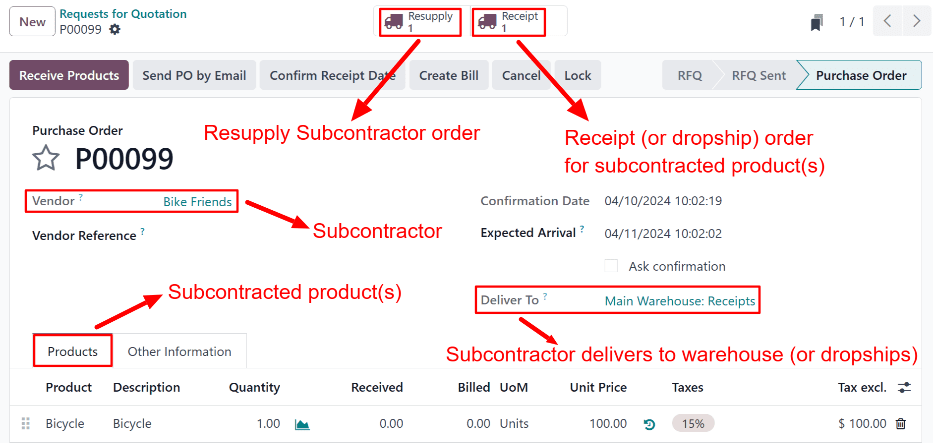

最后,点击 确认订单 以确认 PO。系统将自动创建收货单和补货订单,可通过表单顶部的 收货单 和 补货 智能按钮访问。

确认补货订单

点击 PO 顶部的 补货 智能按钮以打开补货订单,然后点击 确认 以确认组件已发送至分包商。

或者,打开 库存 应用程序,在 补货分包商 卡片上,点击 (#) 待处理 按钮。选择相关的补货订单,然后点击 确认 以确认组件已发送至分包商。

处理收据

补货订单确认后,分包商将生产产品并将成品交付回公司。

要接收分包商的成品,请点击 PO 上的 接收产品 按钮,或点击页面顶部的 收货 智能按钮。然后,点击 确认 将收到的货物入库。

注解

如果启用了 多步骤库存流,则必须验证额外的转移才能将收到产品入库。

跟踪库存移动

验证收货后,Odoo 会自动生成库存移动记录,以跟踪分包产品在不同 地点 之间的移动。要查看这些库存移动,请导航至 库存 ‣ 报表 ‣ 移动历史。

在补货分包中,Odoo 首先将产品组件转移到名为 分包 的专用地点。另一个名为 生产 的地点随后消耗这些组件并生产成品。生产完成后,成品会移回 分包 地点,然后在验证收货时最终进入公司库存。

Odoo MRP 分包中的补货分包移动历史。
